Отопительный сезон стартовал, но подготовка столицы к зиме на этом не заканчивается. Пока тепло поэтапно поступает в дома и на социальные объекты, энергетическая инфраструктура города продолжает обновляться: ремонтируются ТЭЦ и тепловые сети, строятся новые газовые источники тепла и подстанции, в перспективе столица получит еще одну крупную парогазовую установку, передает vechastana.kz.
Отопительный сезон 2026-2027 годов в Астане начался 2 октября. До запуска теплоснабжения специалисты провели гидравлические испытания сетей, устранили выявленные дефекты и подготовили оборудование. Подача тепла осуществляется поэтапно.
При этом основная работа по обеспечению надежности системы была проведена задолго до наступления холодов.

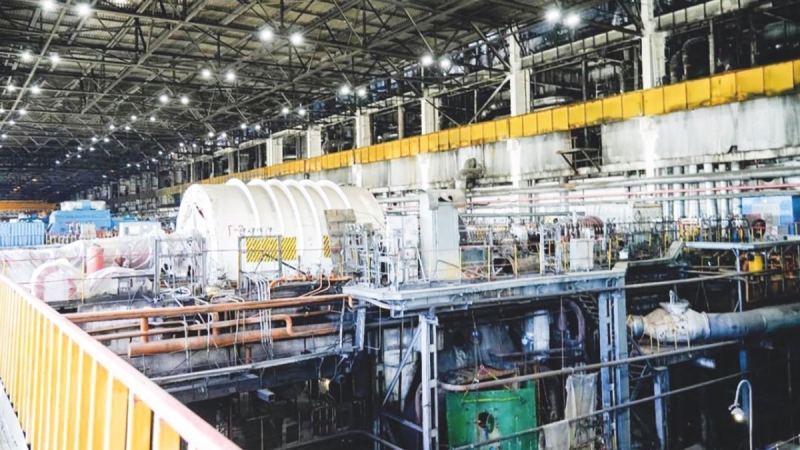

В этом году капитальным ремонтом охвачены три котла, турбина, трансформатор и два водогрейных котла на объектах «Астана-Энергии». Проведены работы еще на одном важном участке - тепловых сетях. Здесь капитальный ремонт и реконструкция ведутся на участке протяженностью 7,5 километра.
В Управлении энергетики уточнили, что одним из крупнейших проектов этого года стало строительство газовой тепловой станции «Тельмана». Ее тепловая мощность составит 620 Гкал в час.
Станция должна обеспечить централизованным теплоснабжением район ЖК «Багыстан» и часть левобережья, одновременно создав дополнительный резерв для новых объектов.
Готовность ГТС «Тельмана» практически на завершающем этапе, а ввод станции запланирован уже в этом году.
Тем временем в столице расширяется водогрейная котельная ТЭЦ-2 - котлы № 7 и № 8. После завершения проекта тепловая мощность станции должна увеличиться на 360 Гкал в час. Запуск нового оборудования намечен на 2027 год. Продолжается и строительство угольной части.
Не менее масштабные работы идут в электросетевом хозяйстве. В этом году планируется отремонтировать 67,4 километра воздушных и кабельных линий, а также 68 распределительных и трансформаторных пунктов.
Началось строительство подстанции 110/20 кВ «Кабанбай батыр». Она должна повысить надежность электроснабжения района новой мечети, Пригородного и перспективной застройки южной части столицы.
Еще одним объектом стала закрытая подстанция «Қарлығаш» 110/20 кВ. На ее строительство и модернизацию энергетической инфраструктуры столицы
Правительство направило 7,5 млрд тенге. Новая подстанция позволит снизить нагрузку на действующие ПС «Ишим» и «Байтерек» и обеспечить электричеством порядка 80 тысяч жителей района вокзала «Нұрлы жол» и ЖМ Тельмана.
Одновременно предусматривается модернизация турбоагрегата № 1 ТЭЦ-2. После завершения работ его электрическая мощность должна увеличиться с 80 до 110 МВт.
Не так давно стало известно еще об одном перспективном объекте - подстанции «Ансаган». Согласно экологической документации, она предназначена для электроснабжения районов перспективной застройки западнее проспекта Туран. Проект предусматривает два трансформатора мощностью по 80 МВА каждый и две кабельные линии 110 кВ.
Для сравнения: в 2025 году в столице уже ввели подстанцию «Арай» мощностью 80 МВА. Она рассчитана на электроснабжение порядка 80 тысяч жителей новых районов.
Еще один проект рассчитан уже не только на ближайшую зиму, а на долгосрочные потребности столицы. В городе планируется построить парогазовую установку мощностью 500 МВт.
В декабре 2025 года по проекту прошел аукцион KOREM. Победителем стало ТОО Green Era company. Согласно проектным материалам, установка сможет вырабатывать не только электроэнергию, но и около 190 Гкал тепла в час.
Предварительно строительство планируется начать в первом квартале 2027 года, а ввод объекта - в первом квартале
2030-го. Однако эти сроки пока следует считать плановыми: они могут корректироваться по мере разработки и утверждения проектной документации.
ПГУ будет работать на природном газе и объединит газовую и паровую турбины с котлом-утилизатором. Проект предусматривает строительства целого комплекса объектов, включая главный корпус станции, трансформаторное оборудование, газоподготовку, насосные и очистные сооружения.
Таким образом, нынешняя подготовка к отопительному сезону для Астаны - это еще и работы на перспективу. В ведомстве уверены, что проекты по развитию энергетической инфраструктуры рассчитаны на рост города, новые жилые кварталы и увеличение потребления тепла и электричества.
Юлия ТЕН
