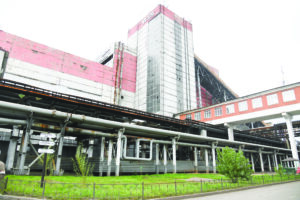

ТЭЦ готова к холодам
На столичной ТЭЦ-2 реализуется масштабная инвестиционная программа, направленная на модернизацию оборудования.

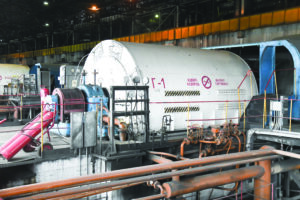

Одним из ключевых направлений стал капитальный ремонт энергетических котлов. В ходе работ проведен капитальный ремонт 1-го котла. Он начался 1 апреля и завершился 1 июля, все работы выполнены в полном объеме. В настоящее время котел функционирует, обеспечивая выработку 420 тонн пара в час.
— Кроме того, продолжаются работы над 2-м, более серьезным агрегатом, капитальный ремонт которого начался 2 июля, его планируется завершить 30 сентября. Котел Е-550 вырабатывает 550 тонн пара в час. Также проводятся работы по капитальному ремонту 4-го турбоагрегата. По данным на текущий момент, предусмотрено освоение инвестиционной программы на сумму 2,259 миллиарда тенге. После окончания работ по 7-му котлу, намеченному на 30 сентября, завершится капитальный ремонт обоих котлов, — отметил в комментарии участникам пресс-тура директор ТЭЦ-2 Уалихан АСКАРБЕКОВ.
Важным шагом является модернизация 7-го котла, где был установлен новый экономайзер второй ступени.

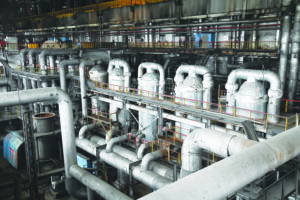

— Предыдущий агрегат износился за четыре года работы, и его замена была необходима к началу отопительного сезона. Новое оборудование поставлено из России, его стоимость — около 400 миллионов тенге. Эта модернизация позволит сократить количество отказов оборудования и повысит эффективность котла на ближайшие четыре года. Помимо замены экономайзера, проведена работа по обновлению изношенных элементов бункеров и пылепроводов, что также способствует повышению надежности работы котлов в предстоящий отопительный сезон, — добавил руководитель предприятия.
С переходом на газ планируется значительно снизить объемы выбросов в атмосферу. Уже шесть водогрейных котлов, ранее работавших на угле, переведены на газ.
По словам руководителя, текущие ремонтные работы ведутся по графику, что гарантирует своевременную подготовку оборудования к отопительному сезону. Специалисты предприятия уверены, что приняты все необходимые меры для обеспечения надежного и бесперебойного теплоснабжения потребителей.
— Наш котел, действительно, самый крупный не только в Казахстане, но и в Средней Азии. В Экибастузе есть котел мощностью 1650 тонн пара, однако он работает с насосом, в то время как наш котел использует естественную циркуляцию, что делает его уникальным. Это современная модель, но первый котел был запущен еще 29 апреля 1979 года и до сих пор успешно функционирует. Каждые четыре года проводится капитальный ремонт, что позволяет продлить срок службы котла до 50-60 лет, — отметил Уалихан Аскарбеков.
После экскурсии по предприятию руководитель показал, как работает центр управления ТЭЦ-2.
— К примеру, машинист управляет котлом № 8 с автоматизированного рабочего места, где все параметры работы агрегата выводятся на монитор. Это позволяет контролировать подачу воды, расход пара и уровень воды в барабане. Для улучшения обзора установлены дополнительные средства контроля. В случае, если котел находится на ремонте, машинист совершает обход. Когда котел в рабочем состоянии, ведется непрерывный мониторинг параметров. На случай отключения электричества предусмотрено дополнительное питание от аккумуляторной батареи, которое обеспечивает до часа работы аварийных и резервных маслонасосов турбины. При этом сохраняется аварийное освещение для поддержания жизнедеятельности системы. Однако если произойдет полное отключение электроэнергии, котлы остановятся. В то же время системы защиты продолжат функционировать, обеспечивая смазку турбин и их безопасную остановку, — продолжил спикер.
По мнению члена Общественного совета столицы, председателя Совета ветеранов района «Алматы» Марата МУСТАФИНА, пресс-тур демонстрирует прозрачность в реализации утвержденной инвестиционной программы на 2024 год. Было отмечено, что тарифный совет поддержал проект на сумму 2,3 миллиарда тенге, из которых уже освоено 1,5 миллиарда, а более 40% работ выполнено в первом полугодии.
— Особое внимание уделено капитальному ремонту 1-го и 7-го котлов, последний является крупнейшим по производительности в Средней Азии. Представитель подчеркнул, что данные мероприятия обеспечат стабильную работу объектов в зимний период. Он также отметил, что капитальный ремонт 7-го котла планируется завершить к концу сентября. Специалистами было подтверждено, что в этом году ожидается поддержка тарифа на газ со стороны местных властей. Общественный совет планирует рассмотреть и поддержать данные инициативы. Вдобавок город обеспечен запасами угля и мазута, а также заключены договоры на газовое обеспечение, — отметил Марат Мустафин.
Специальное решение Министерства энергетики СССР по разработке технического проекта Целиноградской ТЭЦ-2 было принято 29 июня 1971 года. Началу строительства предшествовали исторические предпосылки, а именно освоение целинных и залежных земель Казахстана и бурно развивающаяся промышленность бывшего уездного города Акмолинска, который во времена целины стал столицей казахстанских распаханных степей и городом-легендой, о котором мечтали добровольцы со всех уголков Советского Союза. Строительство 1-й очереди ТЭЦ-2 началось в 1972 году и завершилось в 1985-м. 29 августа 1979 года были подписаны документы о вводе в эксплуатацию 1-го блока 1-й очереди Целиноградской ТЭЦ-2. На сегодняшний день станция имеет 8 паровых, 6 водогрейных котлов и 6 турбоагрегатов с установленной электрической мощностью 600 МВт.
Екатерина ТЫЩЕНКО
Фото Василия КРАСЬ
